Die umfangreichen Infrastrukturarbeiten im Wüstenrotviertel schreiten weiter voran. Seit dem Spatenstich wird in mehreren Bereichen gleichzeitig gearbeitet, um die Sanierung zügig und effizient voranzubringen. Nachfolgend ein Überblick über den aktuellen Baufortschritt in den einzelnen Gewerken.
KANALBAU

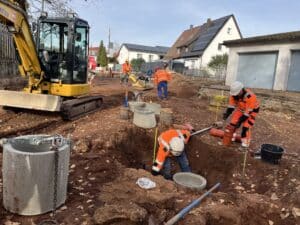

Die Erneuerung des Mischwasserkanalsystems ist eines der zentralen Elemente der Gesamtmaßnahme.
- 320 Meter von insgesamt 950 Metern Mischwasserkanälen sind inzwischen verlegt.
- An der Einmündung St.-Gundekar-Straße / Hubertusstraße wurde das Regenüberlaufbauwerk neu gesetzt. Es sorgt künftig dafür, dass bei Starkregenereignissen Niederschlagswasser vom Mischwasser getrennt und über eine eigene Auslaufleitung direkt in die Schwarzach abgeführt wird.
- Ab Frühjahr 2026 werden die Kanalarbeiten in der St.-Gundekar-Straße fortgesetzt.
Diese Maßnahmen sind notwendig, um die hydraulische Leistungsfähigkeit des Kanalsystems deutlich zu verbessern und Schäden durch Überstau in Zukunft zu vermeiden.
WASSERLEITUNGEN
Auch bei der Erneuerung der Trinkwasserversorgung gibt es deutliche Fortschritte.
- 340 Meter der insgesamt 1.140 Meter Hauptwasserleitungen wurden bereits neu verlegt.
- Um Zeit und Kosten zu sparen, werden Wasserleitung und Kanal gemeinsam in einem Graben verlegt – ein Verfahren, das Bauzeit reduziert und die Eingriffe in die Straßenflächen minimiert.
- Die Arbeiten an den Wasserleitungen werden 2026 in der St.-Gundekar-Straße fortgesetzt.
Mit den neuen Leitungen wird die Versorgungssicherheit im gesamten Viertel deutlich verbessert.

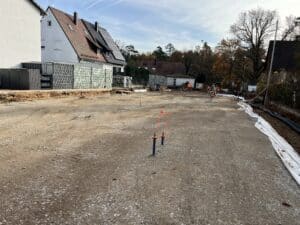

STRASSENBAU
Die Straßenbauarbeiten laufen in enger Abstimmung mit dem Kanal- und Wasserleitungsbau.
- In der Graf-Roland-Straße wird noch in diesem Jahr die erste Asphaltschicht eingebaut.
- Die Hubertusstraße kann über den Winter nur geschottert werden, da ein Einbau von Asphalt witterungsbedingt nicht möglich ist.
- Im Frühjahr 2026 beginnt der eigentliche Straßenbau in der Hubertusstraße.
Ziel ist es, nach Abschluss aller Tiefbauarbeiten moderne, langlebige Straßenoberflächen im gesamten Baugebiet herzustellen.
TELEKOMMUNIKATION
Ein weiterer wichtiger Baustein der Modernisierung ist die digitale Infrastruktur.
- Die Telekom verlegt Glasfaserleitungen und versorgt damit künftig die gesamte Wüstenrotsiedlung mit leistungsfähigem Internet.
HERAUSFORDERUNGEN IM BAUALLTAG
Die Baustelle stellt für die Anwohnerinnen und Anwohner weiterhin eine spürbare Belastung dar:
- Fahrbahnen sind zeitweise schwer begehbar, es entsteht Schmutz, und
- die Zufahrt mit dem PKW ist phasenweise nicht möglich.
Leider lassen sich solche Beeinträchtigungen bei einem Projekt dieser Größenordnung nicht vollständig vermeiden. Die Gemeinde bittet daher weiterhin um Geduld, Verständnis und Unterstützung. Sobald die Baumaßnahmen abgeschlossen sind, wird das gesamte Viertel von einer umfassend erneuerten, modernen und zukunftssicheren Infrastruktur profitieren.
